一、工程概况与设计依据
本医用气体管道工程旨在为[医院名称/院区]提供安全、稳定、符合临床需求的医用气体供应系统,覆盖门诊楼、住院楼、手术室、ICU、急诊科等核心医疗区域,服务床位[X]张,可满足日常诊疗、急救、手术及重症监护等场景的气体使用需求。
工程设计严格遵循国家及行业现行标准,核心依据包括《医用气体工程技术规范》(GB 50751-2012)、《医疗机构医用气体系统规范》(WS 387-2022)、《压缩空气站设计规范》(GB 50029-2014)及医院提供的医疗功能布局图纸,确保系统设计合规性与临床适配性。
二、核心气体种类及系统配置
(一)气体种类及用途
本方案涵盖临床必需的6类医用气体,具体配置如下:
1. 氧气:作为生命支持类核心气体,用于患者吸氧治疗、呼吸机驱动、麻醉机辅助供氧,采用中心供氧模式,保障高流量、持续稳定供应。
2. 负压吸引:用于吸取患者呼吸道痰液、手术创面血液、体液及医疗废液,避免交叉感染,是临床护理与手术操作的关键辅助系统。
3. 压缩空气:分为医用压缩空气与器械压缩空气,前者用于呼吸机气动部件驱动、口腔治疗工具动力源,后者为手术室电动手术床、消毒设备等提供动力。
4. 笑气(氧化亚氮):作为手术麻醉辅助气体,与氧气混合后用于全麻诱导与维持,需单独设置专用管道与终端,避免与其他气体混淆。
5. 二氧化碳:主要用于腹腔镜、胸腔镜等微创手术的腹腔/胸腔充气,以及实验室培养箱环境维持,需控制气体纯度≥99.9%。
6. 氮气:作为惰性气体,用于驱动手术器械(如骨科动力工具)、药品包装保护,仅在手术室及药房区域设置终端。
(二)系统核心组件配置
1. 气源站:氧气采用“液氧储罐+汇流排”双备份模式,液氧储罐容积[X]m³,汇流排备用瓶组含[X]瓶高压氧气瓶,确保断供风险降至*低;负压吸引系统配置[X]台真空泵(一用一备),单台抽气量≥[X]m³/h,保障负压稳定。
2. 管道系统:所有气体管道均采用316L不锈钢材质,内壁经电解抛光处理,减少气体杂质吸附;氧气、笑气管道采用双卡套连接,负压吸引管道采用焊接连接,避免泄漏;管道坡度≥3‰,*低点设置排污阀,防止冷凝水积存。

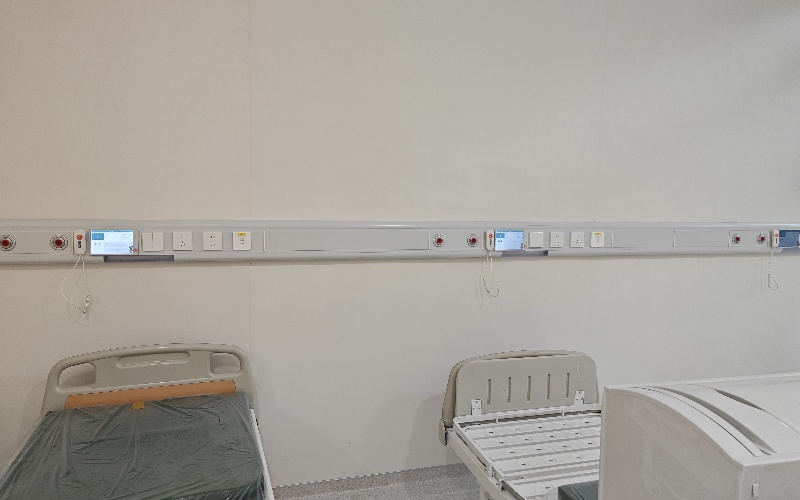

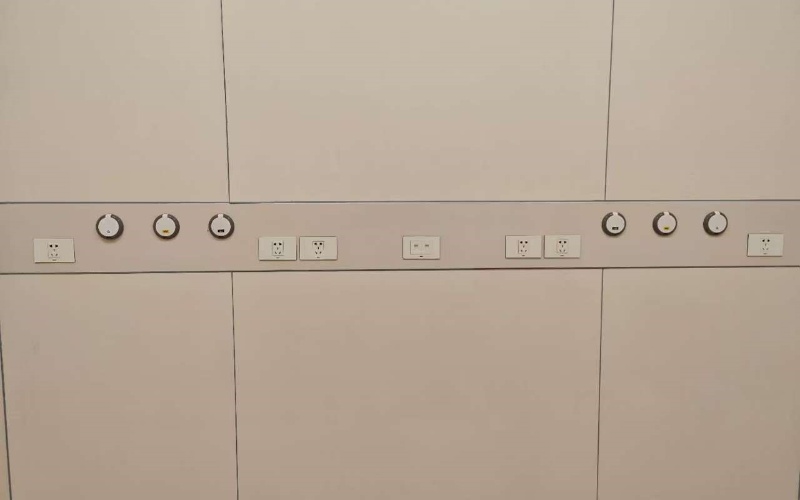

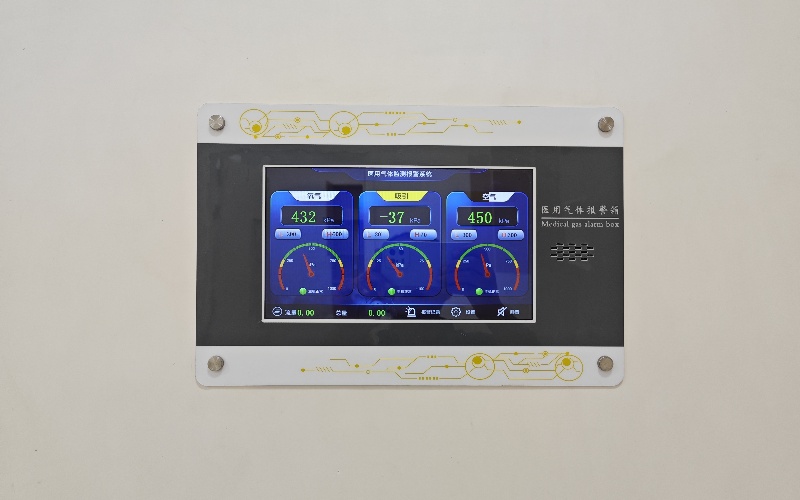

3. 终端设备:医疗区域终端采用国标制式快速接头,不同气体终端接口规格差异化(如氧气为蓝色、负压吸引为黑色),防止误插;终端压力稳定装置内置减压阀,确保输出压力符合临床标准(氧气、压缩空气0.4MPa,负压吸引-0.02~-0.08MPa)。

三、施工工艺与质量控制
(一)关键施工流程
1. 管道预制与安装:管道切割采用等离子切割工艺,确保切口平整无毛刺;预制管段长度误差≤5mm,安装前需用无水乙醇清洗内壁,去除油污与杂质;管道支架间距严格按规范设置(水平管道≤1.5m,垂直管道≤2m),避免振动导致接口松动。
2. 系统试压与吹扫:管道安装完成后,先进行气压试验(氧气管道试验压力0.6MPa,负压管道试验压力-0.12MPa),保压24h无泄漏为合格;试验合格后用洁净压缩空气吹扫管道,直至出口空气含尘量≤0.1mg/m³,确保系统清洁度。
3. 终端调试与标识:所有终端安装后逐一调试压力,误差需控制在±5%以内;管道及终端张贴清晰标识,注明气体种类、压力值及安全警示(如“氧气禁油”“负压吸引专用”),标识采用耐腐蚀材质,确保长期清晰。
(二)质量保障措施
1. 材料管控:所有管道、阀门、终端等设备均需提供厂家资质文件与检测报告,进场前抽样送检,不合格材料严禁使用;316L不锈钢管道需符合《流体输送用不锈钢无缝钢管》(GB/T 14976-2012)标准。
2. 过程监督:施工过程中设置专职质量监督员,对管道焊接、试压、吹扫等关键工序全程旁站监督,每道工序验收合格后方可进入下一道工序;建立施工档案,记录材料使用、工序验收等信息,确保可追溯。
3. 第三方检测:系统完工后委托具备资质的第三方机构进行检测,包括气密性、压力稳定性、空气洁净度等指标,检测报告作为工程验收的核心依据。
四、安全保障与运维方案
(一)安全防护措施
1. 泄漏报警:气源站及核心医疗区域设置气体泄漏报警器(氧气泄漏报警值≤23%VOL,笑气泄漏报警值≤1000ppm),报警信号联动排风系统与声光报警装置,及时处置泄漏风险。
2. 防火防爆:氧气气源站与明火区域距离≥10m,站内严禁存放易燃易爆物品;管道及设备接地电阻≤4Ω,防止静电积聚引发危险。
3. 应急备用:除气源双备份外,ICU、手术室等关键区域配置便携式氧气瓶与负压吸引器,确保突发停电或系统故障时,临床救治不受影响。
(二)运维管理计划
1. 定期巡检:建立日常巡检制度,每日检查气源压力、终端运行状态,每周检查管道支架与接口密封性,每月校准压力仪表;每季度进行一次系统全面维护,包括阀门润滑、过滤器更换等。
2. 人员培训:为医院运维人员提供专业培训,内容包括系统原理、日常操作、故障排查及应急处理,培训合格后方可上岗;每年组织一次应急演练,提升突发情况处置能力。
3. 售后服务:施工单位提供2年免费质保期,质保期内出现故障4小时内响应,24小时内到场维修;质保期满后提供终身技术支持与维保服务,确保系统长期稳定运行。
五、工程验收与交付
工程完工后,由建设单位、施工单位、监理单位及第三方检测机构共同组成验收小组,依据设计方案与国家标准进行验收,验收内容包括工程质量、系统性能、安全防护、标识规范等;验收合格后,施工单位向建设单位移交施工档案、检测报告、运维手册等资料,并提供3个月的运维指导,确保医院运维团队熟练掌握系统管理技能,实现工程顺利交付与安全使用。
